西红柿面 · 2025年06月20日

关于主观题的回答方式

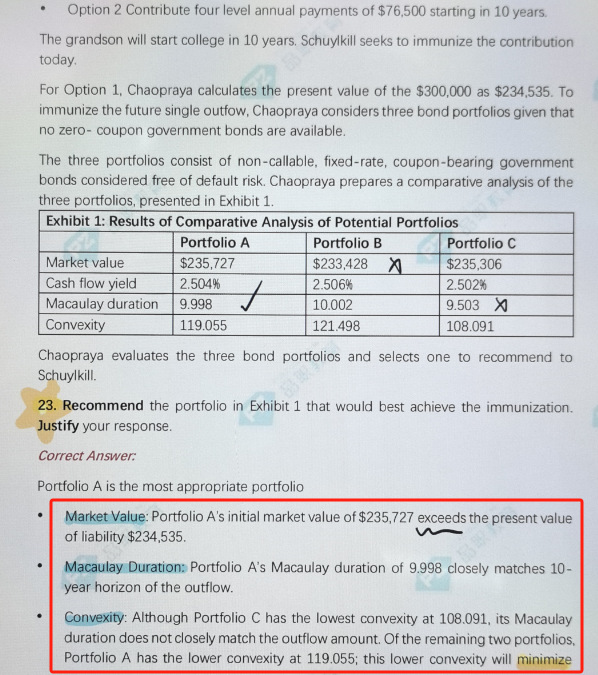

我看主观题宝典这里的回答方式,是直接用证据去解释,我之前回答都是先说知识点,比如说Asset的PV和Liability的PV需要有大于等于的关系,然后再带入题目中的数据Asset的PV是235727,Liabilities的PV是234535,所以Asset大于Liability。请问直接用题里面的数据判断可以吗?就是不用再说一遍“Asset的PV和Liability的PV需要有大于等于的关系”


另外还有一种情况,就是比如让我三选一,这种情况我是只需要说出选择正确选项的理由,而并不用说我不选择其他两个选项的理由对吗?因为我看有的时候答案也给出了不选的理由。


还有一种情况,就是答案先介绍了一遍选项中的名词定义,然后再给出选择理由,请问正式考试的时候还需要解释定义吗?


1 个答案

发亮_品职助教 · 2025年06月22日

这个手册的答案是最后抢分用的,答案会更简单。

建议考试回复还是按照之前的:知识点理论+本题信息证据,这种回复会更全面。


另外还有一种情况,就是比如让我三选一,这种情况我是只需要说出选择正确选项的理由,而并不用说我不选择其他两个选项的理由对吗?因为我看有的时候答案也给出了不选的理由。


不需要说其他两个。

如果要选A,解释可以从正面说为什么选A。也可以从反面说,解释不选B和C,所以选A。要么从正面解释,要么从反面解释。但是没有必要结合,没必要说为什么选A,再解释为什么不选B和C,这种回复的内容太多了。


原版书的答案是从讲解知识点的角度出发的,会写的很全面。然后我们很多资料也是从原版书提炼出来的,有些地方可能没有提炼的那么精炼。实际回复的话就从一个角度回复即可。


还有一种情况,就是答案先介绍了一遍选项中的名词定义,然后再给出选择理由,请问正式考试的时候还需要解释定义吗?


justify证明的题目不需要再解释意思了,直接说选择理由就行。


但有些题目指令词是诸如describe,compare这种的,涉及到概念这种可能要结合知识点的名词含义出发。比如要describe一下cash flow matching策略,这种就要解释策略。或者compare effective duration与analytical duration,这种就需要从定义出发。具体看题目的考法。
